白沙大橋主塔首根鉆孔樁澆筑完成
直徑3米為廣西首次出現,全國少見
廣西新聞網-南國今報記者廖艷明 通訊員邱銀
柳州市白沙大橋從去年3月份開始施工建設,近一年過去,進展如何?昨日記者探訪發現,白沙大橋主塔首根鉆孔樁澆筑完成,類似這樣3米大直徑的鉆孔樁,在廣西是首次出現,在全國也比較少見。施工單位特制了不少設備,保證施工順利進行。
4小時澆完一根樁

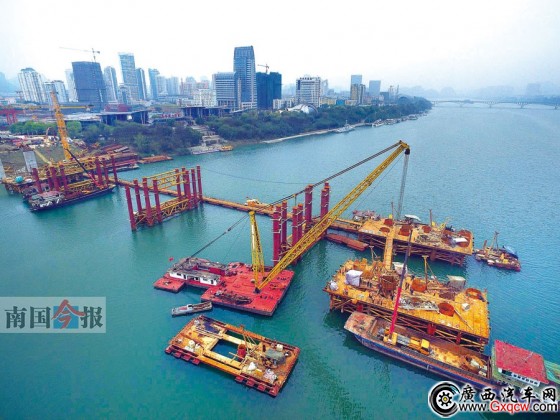

昨日上午10時許,記者來到現場看見,白沙大橋東岸引橋已完成下部結構的橋墩等施工作業,工人們正在進行水中主塔施工。施工工地東岸,一座浮橋向水中延伸。浮橋原本供工作人員行走,當日卻放了兩根大管子。
中鐵上海工程局集團白沙大橋項目部現場技術員解安介紹,主塔在柳江河最中心位置,根本沒有兩百多米的大長臂,將混凝土澆筑到主塔。為此,他們從河邊接了兩根280米的地泵管,將混凝土通過地泵管運輸?shù)胶又虚g,進行澆筑。
白沙大橋全長1920米,主橋長400米,主塔高100米。大橋?yàn)閱嗡p索面斜拉橋,河中間有一個主塔墩。主塔墩共有16根鉆孔樁進行支撐。當天,第一根鉆孔樁開始澆筑,意味著大橋施工又進入到了一個新的階段。
在澆筑的第一根樁上,有一個大型的料斗,斗下有一根導管;炷镣ㄟ^(guò)導管澆筑到河床下。當混凝土不斷往下澆筑,孔中的水就會不停往外滲出。
經過一個上午的準備,11時40分許,澆筑正式開始。澆筑完一根樁,需要120立方米的混凝土,且澆筑需要連續不斷進行。昨日下午4時許,記者從項目部獲悉,整根樁澆筑已經完成。
工具都是特別定制
白沙大橋項目部經理劉明友稱,主塔墩采用的是3米的大直徑鉆孔樁,該樁深入水下34米,入巖層10余米。類似這樣的大直徑樁,廣西此前都沒有過,在全國來說都比較少見。
作為廣西橋梁博物館的柳州,原來鷓鴣江大橋的鉆孔樁直徑也才2.5米。別看直徑只大了0.5米,整個工程量以及施工難度都是成倍地增加。
這根樁,單鉆孔就花費了近一個月。柳州為典型的喀斯特地貌,水下巖層復雜,石頭下有不少溶洞。鉆機鉆錘子經常被卡住,給施工增加了不少難度。
鉆孔期間,施工單位專門制作了加大號的料斗、導管。料斗高約3.5米,能裝混凝土15立方米。導管直徑40厘米,直接深入樁的底部。
澆筑施工,采用了浮橋加地泵管的方式。地泵管太長,還有好幾個彎道,為了避免管子堵塞影響施工,施工方特地準備了一根備用管。
對白沙大橋施工影響最大的就是洪水,施工單位也希望今年的洪水能來得晚一些。若施工順利,主橋墩的這16根樁,將在兩個半月內完成。
如今,東岸、水中施工進展順利,施工單位也希望西岸能盡快進行征地拆遷,讓他們能有場地開展全面施工,保證大橋在2018年初達到通車條件。
